冷弯薄壁型钢房屋建造过程

冷弯薄壁型钢房屋是由1.0mm-2.5mm厚度的冷弯薄壁构件组成,房屋经过设计软件建模后,自动生产全套施工图纸,并能够将构件信息转化为冷轧机能够自动识别的机器代码,由设备自动成型,切割,喷码,整个过程完全实现了CAD-CAM的过程。

由于构件的标准化,施工的装配化,安装的简单化,现场建造过程准确,快速,绿色,环保,完全不同于传统的混凝土房屋施工过程。下面通过一个工程实例来演示施工的整个过程。

项目信息:

1.地点:     西南某市

2.建筑面积: 285.5m2

3.层数:      3

4.结构体系:  冷弯薄壁型钢结构

5.用钢量:    32 kg/m2

工程周期:

1.总工期:                                     60 天

2.基础工期                                      7天

3.钢结构 (外墙和楼层结构板)       20天

4.水电设备,门窗                            8天

5.室内装修(外墙抹灰,内墙腻子) 25天

施工过程:

1.  放线,基础施工

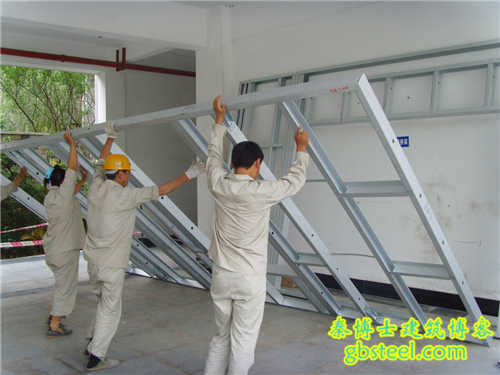

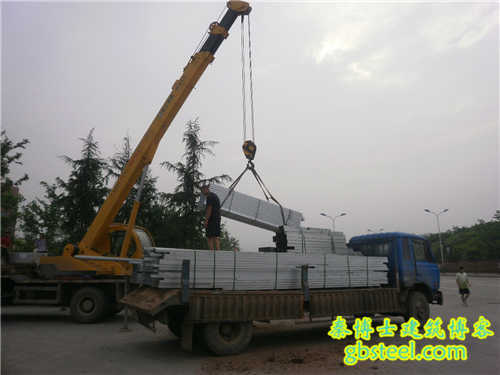

2. 钢构件到货,并进行拼装

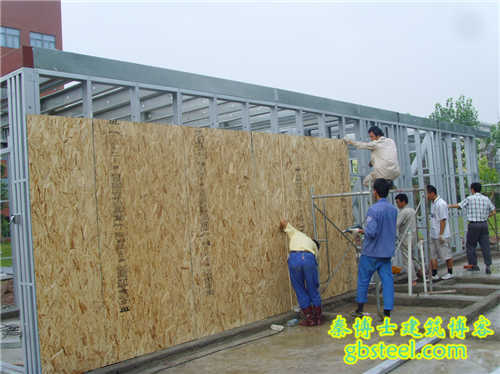

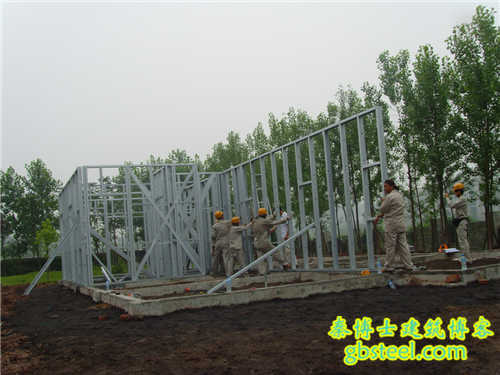

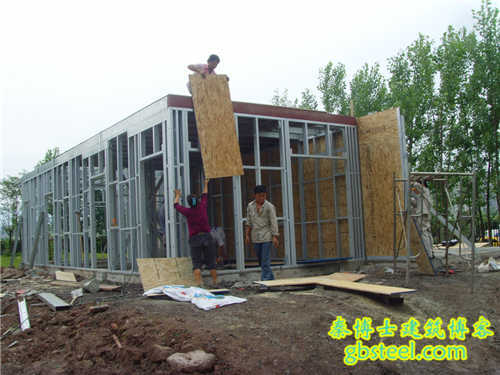

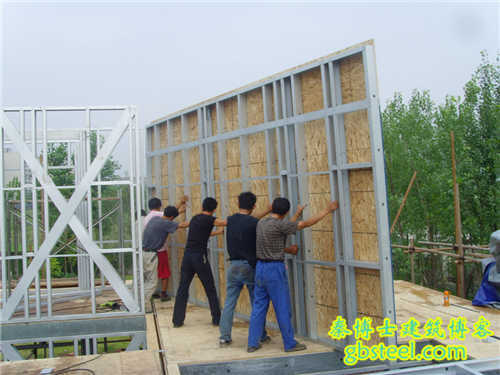

3.一层墙体和面板安装

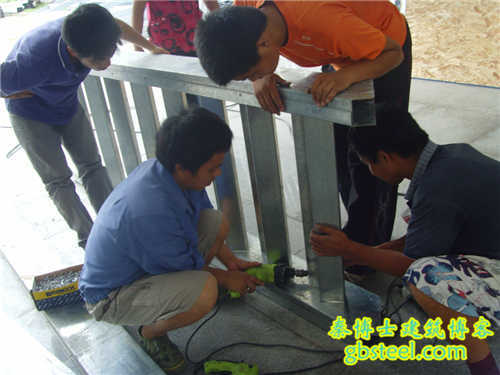

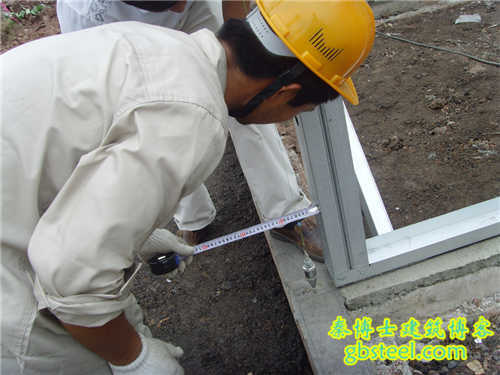

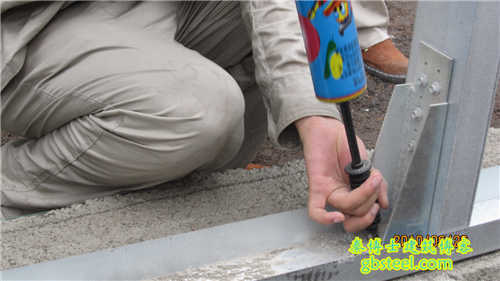

4. 安装测量和抗拔件锚固

5. 楼板和二层墙体安装

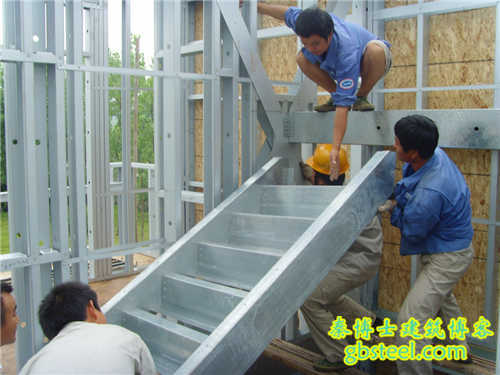

6. 楼梯的组装和安装

7.钢骨架安装完毕

8. 外墙封板,粘贴呼吸纸

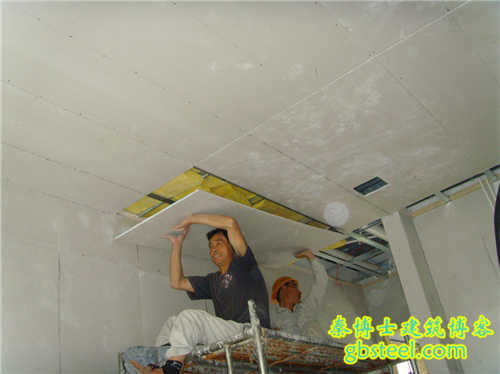

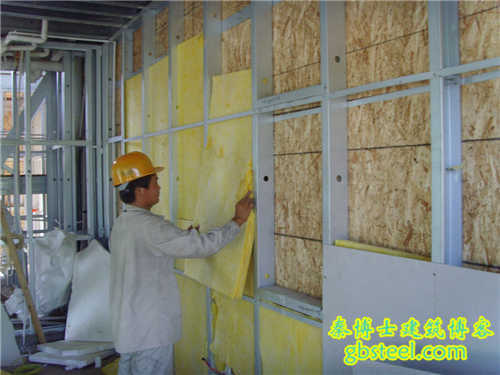

9.内墙和吊顶保温棉

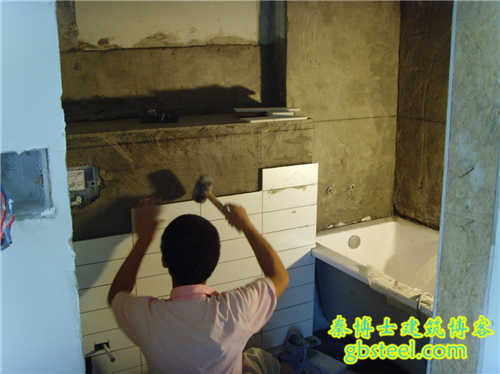

10 内墙抹灰 卫生间装修

11 外墙抹灰和装饰

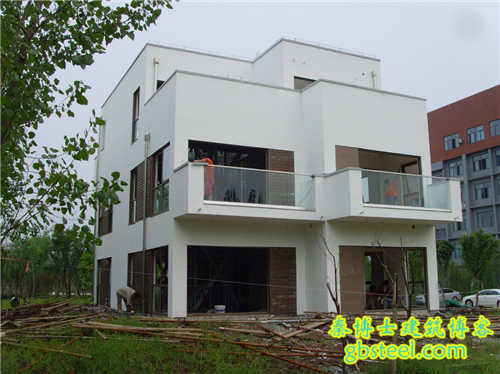

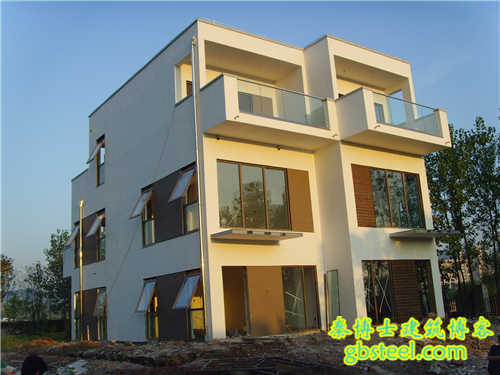

12. 完工

免责声明!!
信息来源
    本网站的信息和内容来自于各种公开信息来源,包括但不限于互联网上的论坛、博客、新闻网站、学术文献等。我们并不保证这些信息的准确性和完整性,也不对其承担任何责任。

内容免责
    我们不对任何信息的内容负责。在任何情况下,我们都不会对由于使用本网站而产生的任何直接或间接损失承担责任。如果用户发现任何内容存在问题或侵犯了其权益,请立即联系我们,我们将尽快处理。

链接免责
    本网站可能包含一些外部链接,这些链接仅用于提供便利和信息。我们不对这些链接的内容或可靠性负责,也不对其承担任何责任。

版权免责
    本网站的所有内容(包括但不限于文本、图像、音频和视频)均受版权保护。未经授权,禁止复制、摘录、传播或以其他方式使用这些内容。如果用户需要使用本网站的内容,请联系我们以获得授权。

法律适用
    本免责声明受中华人民共和国法律管辖。如果本声明与任何其他协议或法律文件有冲突,应以本声明为准。如果本声明与中华人民共和国法律不一致,应适用中华人民共和国法律。
    请注意,以上免责声明仅供参考,并可能根据具体情况而有所变化。在使用本网站时,请仔细阅读并遵守当地的法律法规和规定。

相关推荐

评论

  • 昵称 (必填)
  • 邮箱
  • 网址
请先 登录 再评论,若不是会员请先 注册
